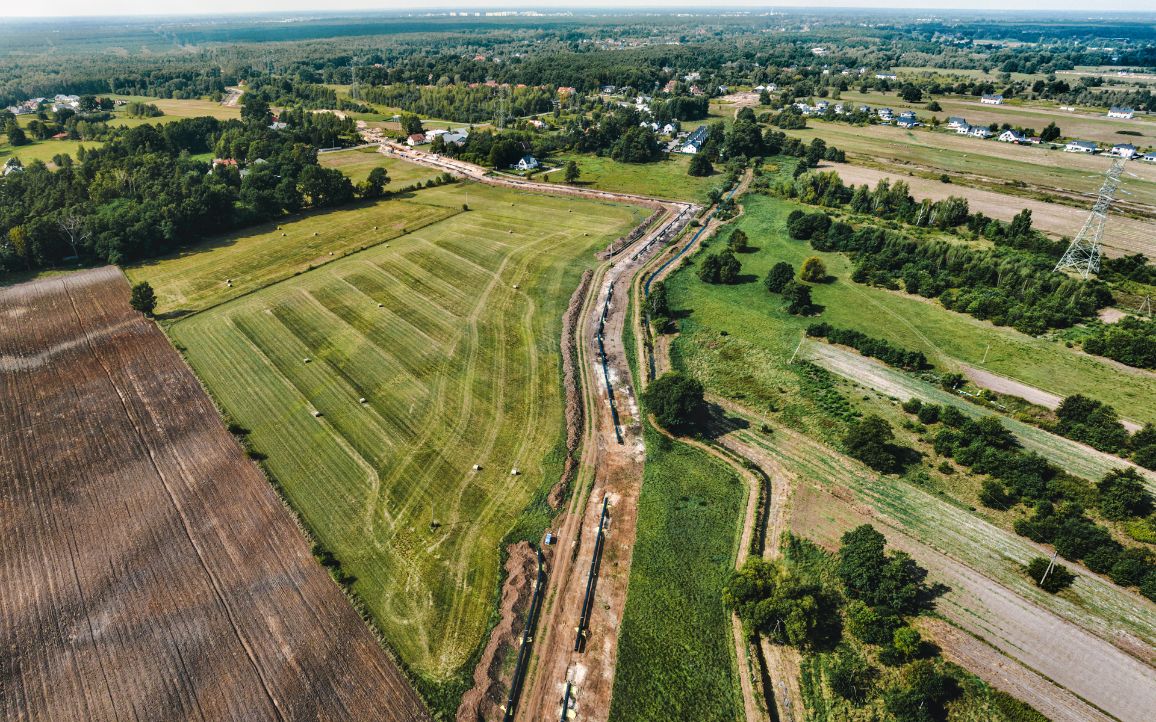

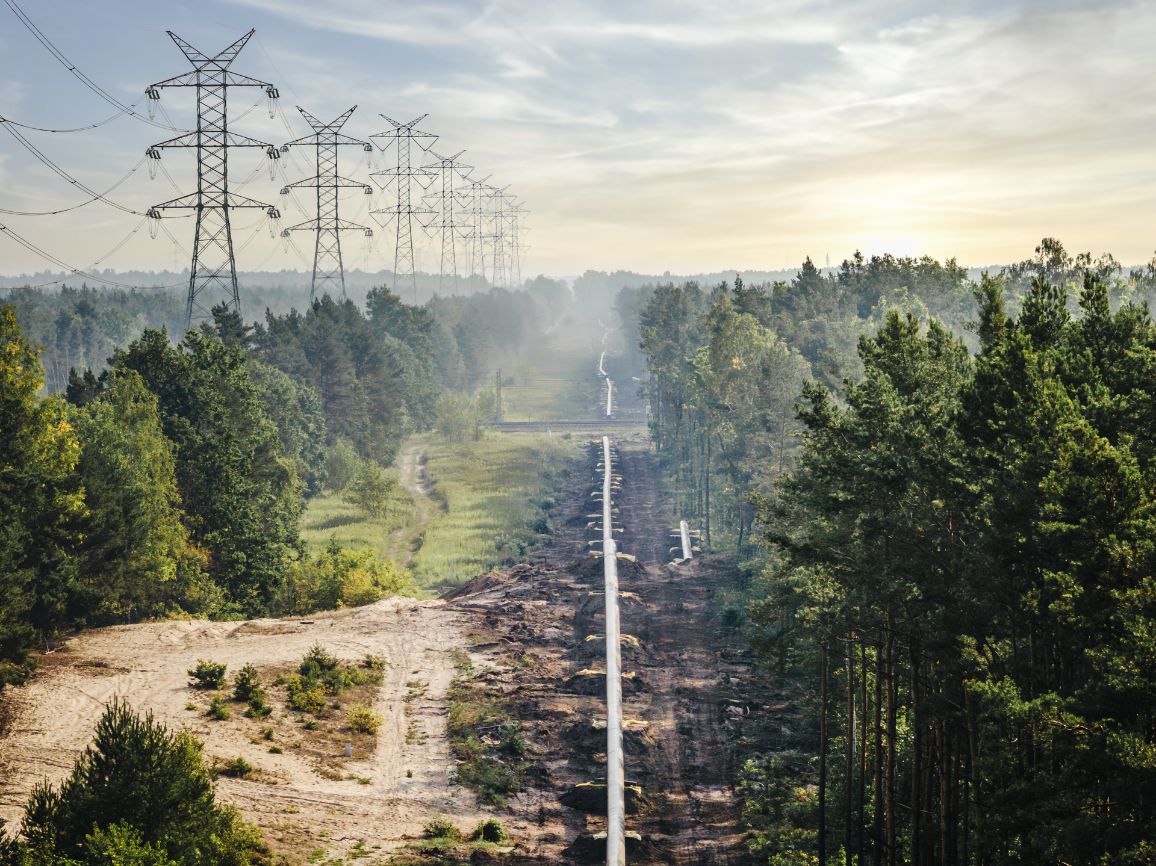

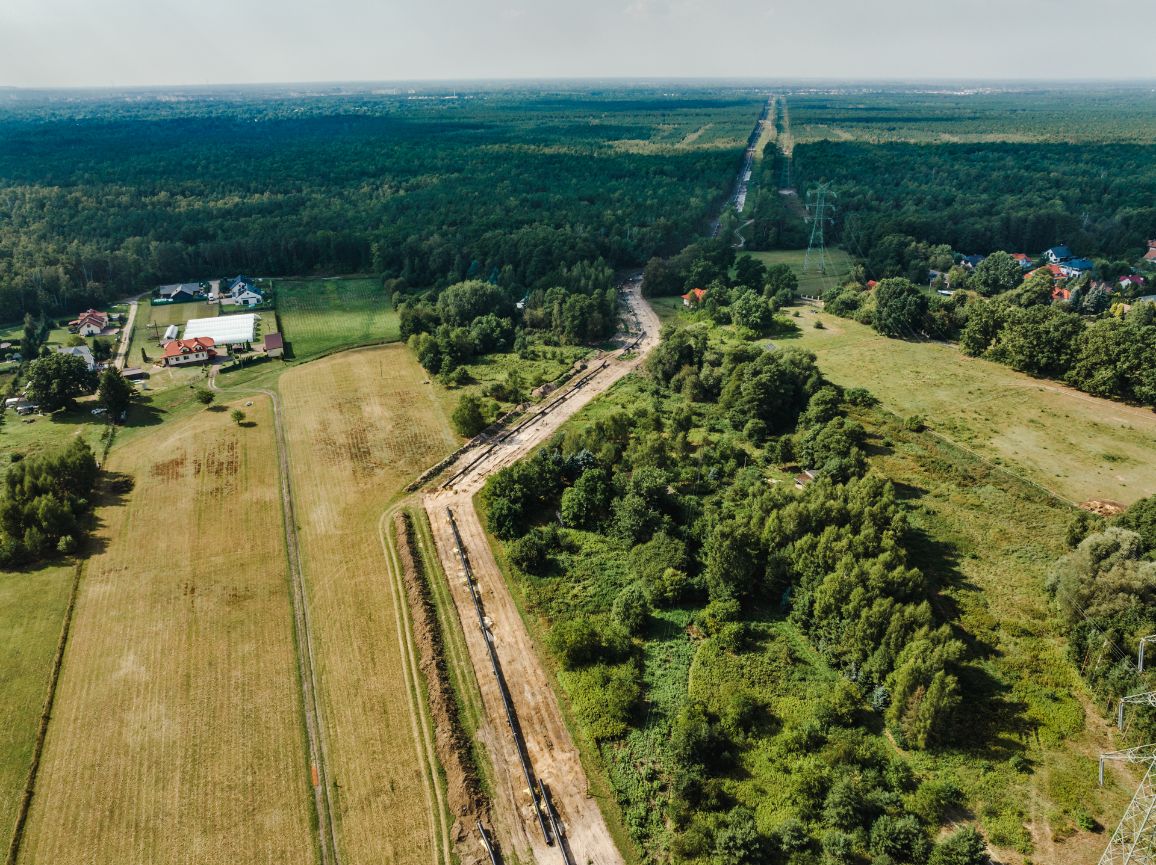

Trwają intensywne prace związane z budową Gazociągu Warszawskiego

Photo of the article

Rozpoczęta w ubiegłym roku budowa Gazociągu Warszawskiego, inwestycji kluczowej dla zapewnienia bezpieczeństwa energetycznego aglomeracji warszawskiej, wkracza w kolejny etap robót.

GMINA JABŁONNA
Do grudnia br. potrwają prace związane z wykonaniem wykopu, a także układką i zasypaniem gazociągu na terenie Gminy.

GMINA ŁOMIANKI
Od czerwca do października br. planowane jest dalsze prowadzenie prac, które polegać będą na wykonaniu wykopu oraz układce gazociągu.

Zgodnie z aktualnym harmonogramem, wykonanie drogi dojazdowej do ZZUP Łomianki (ul Cichej) przewidziane jest od 24 lipca do 21 sierpnia br. W trakcie prowadzenia robót przewidywane są utrudnienia dla mieszkańców osiedla przy ul. Cichej oraz właścicieli działek zlokalizowanych przy tej ulicy. Wspomniane prace  będą polegać na budowie drogi o szerokości 5 m i długości 467 m od ul. Jeziornej do ZZUP Łomianki. Droga będzie wykonana z betonowej kostki. Zamknięcie jezdni stanowić będą obustronne opaski o szerokości 0,65 m.

W dniach 6-23 września br. planowana jest realizacja przekroczenia ul. Wyjątkowej. W związku z koniecznością przekroczenia drogi wykopem otwartym mogą wystąpić okresowe utrudnienia komunikacyjne oraz czasowe zamknięcie drogi.

DZIELNICA BIAŁOŁĘKA
Od stycznia br. na Białołęce trwają prace budowalne związane z wykonaniem wykopów oraz układką gazociągu.  Zakończenie tego etapu budowy planowane jest w lipcu br. Należy mieć jednak na względzie, że termin realizacji bieżących prac – ze względu na ich skomplikowany charakter - może ulec zmianie.

Dotychczas, najbardziej wymagającymi działaniami, związanymi z realizacją prac w dzielnicy Białołęka były:
  • przewiert pod ul. Marmurową wykonany w technologii mikrotunelu o dł. 105 m. Roboty były prowadzone od 11 września 2023 do 22 lutego br.
  • trzykrotne przekroczenie ulicy Skierdowskiej (okolice ul. Modlińskiej), które powodowało czasowe ograniczenia w ruchu;
DZIELNICA BIELANY
W maju br. rozpoczną się zasadnicze prace związane z budową gazociągu warszawskiego na Bielanach, polegające na wykonaniu wykopu pod gazociąg, układce rur oraz zasypaniu gazociągu. W ramach robót planowana jest m.in. realizacja przekroczeń drogowych.

Najbliższe prace w tym zakresie realizowane będą wg poniższego harmonogramu:
  • 13.05. – 18.07.2024 r.: przekroczenie wykopem otwartym drogi gruntowej w ok. ulicy Kampinoskiej - mogą pojawić się ewentualne trudności dla osób spacerujących w lesie;
  • 13.05. – 18.07.2024 r.: przekroczenie drogi (ok. ul. Kampinoskiej) wykopem otwartym - we wskazanym terminie na etapie realizacji prac układkowych droga będzie czasowo zamknięta. Po zrealizowaniu prac układkowych możliwe utrudnienia w związku z demontażem ścianek szczelnych;
  • 10.06. – 05.08.2024 r.: przekroczenie wykopem otwartym ul. Loteryjki. Podczas realizacji prac związanych z układką gazociągu droga będzie czasowo zamknięta;
  • 15.07. – 14.08.2024 r.: przekroczenie wykopem otwartym drogi gruntowej w ok. ul. Dziekanowskiej -  mogą wystąpić utrudnienia komunikacyjne. Na etapie układki gazociągu droga będzie czasowo zamknięta;
  • 24.06. – 14.08.2024 r.: przekroczenie bezwykopowe asfaltowej części ul. Dziekanowskiej (dojazd do parkingu Cmentarza Północnego);
  • 29.07. – 23.08.2024 r.: przekroczenie wykopem otwartym drogi gruntowej w Lesie Młocińskim. Mogą pojawić się ewentualne trudności dla osób spacerujących w lesie.
Wg harmonogramu, zasadnicze prace na terenie dzielnicy powinny się zakończyć do końca br.

DZIELNICA BEMOWO
Wstępne prace budowalne na terenie dzielnicy - odhumusowanie terenu, rozwózka rur, wykonanie spawania liniowego - rozpoczęły się w sierpniu 2023 r. Kolejny – zasadniczy etap robót polegający na wykonaniu wykopów, w tym także przekopów drogowych, układki gazociągu oraz jego zasypu trwa od lutego br. Realizowane na tym etapie prace mogą powodować czasowe utrudnienia w ruchu na wybranych odcinkach.

Kolejne roboty, które są przewidziane do realizacji w najbliższym czasie:
  • 10.04. - 06.05.2024 r. - przekroczenie drogi gruntowej (polnej) Batalionów Chłopskich. Podczas realizacji prac związanych z układką gazociągu droga będzie czasowo zamknięta;
  • 15.04. – 07.08.2024 r. - przekroczenie drogi gruntowej wykopem otwartym w Lesie Bemowskim (okolice Zakładu Unieszkodliwiania Odpadów - "Kampinoska"). We wskazanym terminie na etapie realizacji prac układkowych droga będzie czasowo zamknięta.
Przypominamy także o czasowym zamknięciu przejścia na wysokości ulic Kocjana i Decowskiego w terminie od 15 kwietnia do 31 maja br., celem realizacji prac związanych z ułożeniem gazociągu w wykopie.

GMINA STARE BABICE
W lutym br. na terenie Gminy Stare Babice rozpoczęły się zasadnicze prace związane z budową gazociągu warszawskiego, obejmujące m.in. wykonanie wykopu oraz układkę gazociągu. Zakończenie robót w tym zakresie planowane jest w listopadzie 2024 r.

W kwietniu br. realizowane będą przekroczenia drogowe na terenie gminy, które spowodują czasowe utrudnienia w ruchu.

Prace w tym zakresie prowadzone będą wg poniższego harmonogramu:
  • 10.04. – 06.05.2024 r.: przekroczenie drogi gruntowej (Lubiczów),
  • 15.04. - 28.04.2024 r.: przekroczenie drogi gruntowej (polnej) na wysokości ul. Lwowskiej (Latchorzew),
  • 15.04. - 12.06.2024 r.: przekroczenie drogi gruntowej w Lesie Bemowskim (Klaudyn),
  • 22.04 - 12.06.2024 r.: przekroczenie drogi gruntowej w Lesie Bemowskim (Janów).
Przypominamy także o czasowym zamknięciu przejścia na wysokości ulic Kocjana i Decowskiego w terminie od 15 kwietnia do 31 maja br., celem realizacji prac związanych z ułożeniem gazociągu w wykopie.

GMINA OŻARÓW MAZOWIECKI
Rozpoczęta w ubiegłym roku budowa Gazociągu Warszawskiego, inwestycji kluczowej dla zapewnienia bezpieczeństwa energetycznego aglomeracji warszawskiej, postępuje zgodnie z harmonogramem.

W marcu br. na terenie Gminy rozpoczęły się zasadnicze prace związane z wykonaniem wykopu oraz układką rur. Zgodnie z harmonogramem, zakończenie tego etapu robót planowane jest we wrześniu br.

Wskazane powyżej terminy prowadzenia prac mogą ulec zmianie.

O ewentualnych dalszych utrudnieniach związanych z realizacją inwestycji będziemy Państwa informować na bieżąco.

Zwracamy uwagę, że trwające i planowane prace wiążą się m.in. ze wzmożonym ruchem pojazdów czy nagromadzeniem ciężkiego sprzętu, materiałów i maszyn budowlanych. Dlatego też, prosimy o zachowanie szczególnej ostrożności oraz stosowanie się do oznaczeń ostrzegawczych na budowie.

W przypadku wszelkich pytań prosimy o bezpośredni kontakt telefoniczny pod numerem 885 888 251.

Dziękujemy za wyrozumiałość w trakcie prowadzenia prac.
